Dependências no calendário editorial: planeje revisão e publicação

9 min de leitura Começar a leitura
Cena ilustrativa: duas profissionais examinam uma agenda aberta no balcão de madeira de uma sorveteria, com lápis e caderno laranja e taças vazias ao lado.

Uma dependência no calendário editorial indica o que precisa estar disponível ou concluído para outra tarefa avançar. A data de publicação, sozinha, não reserva tempo para produzir, revisar e conferir a peça. Registre a sequência, os responsáveis e o critério que libera cada passagem, além do dia em que pretende publicar.

O guia de planejamento de marketing conecta prioridades, recursos e execução. Aqui, vamos organizar o caminho de uma peça pelo calendário, com um exemplo de cinco dias de trabalho. O objetivo é reconhecer o que pode ocorrer em paralelo, o que depende de uma entrega anterior e o que precisa ser revisto quando uma etapa atrasa.

Separe data desejada, entrega e condição para avançar

“Publicar na sexta” informa uma intenção de data. Ainda falta saber quem prepara o material, qual versão será revisada, quando o retorno poderá chegar e o que a publicação precisa conferir. Sem esse encadeamento, a equipe pode descobrir perto do prazo que a oferta não foi confirmada ou que o destino continua incompleto.

Descreva a dependência de forma concreta: a revisão recebe um pacote completo; a publicação usa a versão liberada; a divulgação de uma página depende de seu conteúdo e funcionamento pertinentes. Evite criar etapas sem uma finalidade ou tratar toda tarefa como se precisasse esperar todas as anteriores.

A documentação da Microsoft sobre dependências entre tarefas apresenta, entre outros vínculos, a relação em que uma tarefa precisa terminar antes de outra começar. Ela também mostra que há relações diferentes e configurações que afetam o reagendamento. Usamos o princípio de vínculo para planejar o trabalho editorial, sem recomendar uma ferramenta nem presumir que qualquer calendário recalcula datas automaticamente.

O que registrar para uma passagem de trabalho
CampoExemplo de definiçãoO que conferir
Entrega anteriorPacote de texto, arte e destino identificado por versão.O material necessário à próxima tarefa está disponível?
Tarefa dependenteRevisar o pacote conforme os critérios definidos.A pessoa consegue começar sem reconstruir contexto ou buscar arquivos?
Critério de passagemPendências resolvidas e versão liberada para o uso indicado.Há uma decisão ou entrega verificável, além da chegada da data?
CapacidadeResponsável com tempo reservado para realizar a tarefa.A mesma pessoa já está comprometida com outra entrega?
Data e estadoJanela prevista, andamento real e pendência registrados separadamente.O calendário distingue plano, execução e conclusão?

Planeje as dependências sem bloquear o que pode andar em paralelo

Alguns trabalhos podem começar juntos. Com pauta e direção definidas, a pesquisa de imagens e a preparação do texto podem avançar em paralelo, conforme a equipe e o assunto. Outras decisões dependem do conjunto: revisar a coerência entre a legenda e a arte exige conhecer ambas.

Defina o que cada pessoa precisa receber para começar e para terminar. Um designer pode preparar uma estrutura visual antes do texto final, mas ainda precisar do conteúdo revisado para fechar a peça. Registre essa condição, em vez de exigir espera total ou presumir independência completa entre as tarefas.

Capacidade também limita o paralelo. Duas tarefas independentes podem disputar as mesmas horas da mesma pessoa. Distribuir ambas na mesma coluna do calendário não cria tempo adicional. Ajuste o escopo, o responsável ou as janelas com quem executará o trabalho.

Exemplo fictício: cinco dias para produzir e conferir uma peça

Exemplo fictício: uma empresa genérica planeja uma publicação educativa com texto, arte e link para um guia. O plano usa cinco dias de trabalho, identificados de Dia 1 a Dia 5, sem datas contratadas. Ana prepara pauta e referências; Bruno produz o pacote; Clara revisa e decide dentro do escopo definido; Ana publica e confere a versão liberada.

As janelas foram inventadas para demonstrar a sequência. Não são um prazo universal nem horas de dedicação integral. O cenário pressupõe que a equipe reservará capacidade compatível, o que ainda precisa ser confirmado antes de assumir o prazo. Nenhuma tarefa, aprovação ou publicação real ocorreu neste exercício.

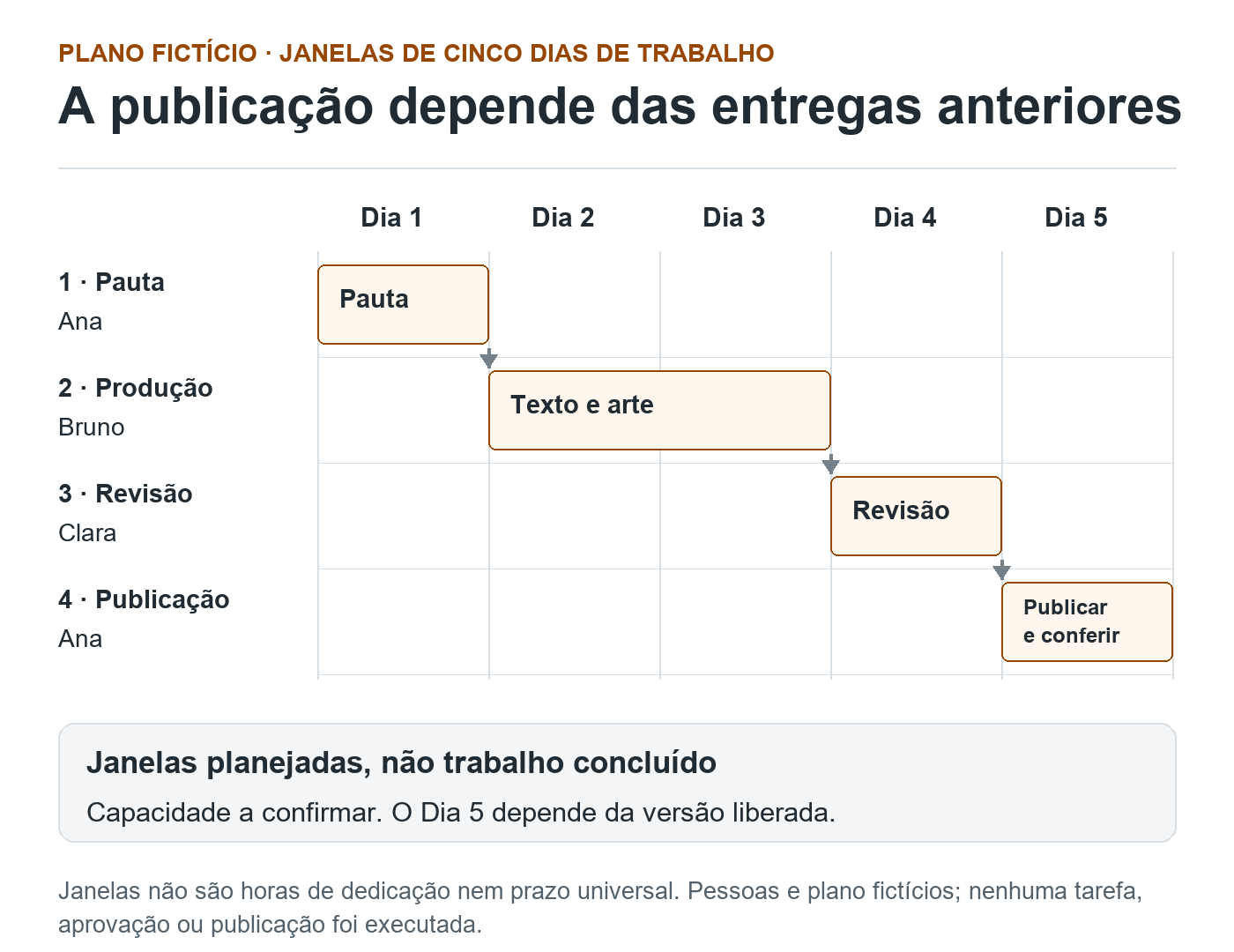

Planeje as entregas que precisam acontecer antes de publicarPlano fictício de cinco dias de trabalho: Ana prepara pauta e referências no Dia 1; Bruno produz texto e arte nos Dias 2 e 3; Clara revisa e decide no Dia 4; Ana tem publicação e conferência pretendidas no Dia 5. As setas indicam passagens dependentes das entregas anteriores. As janelas não são horas integrais nem um prazo universal. Capacidade precisa ser confirmada, e publicar depende da versão liberada e das verificações pertinentes. Nenhuma tarefa foi executada no exemplo.
Plano editorial fictício em cinco dias: pauta no primeiro, produção no segundo e terceiro, revisão no quarto e publicação condicionada à versão liberada no quinto.
Plano fictício e escala

Cinco dias de trabalho, sem datas contratadas. Janelas não são horas integrais nem prazo universal. Capacidade precisa ser confirmada.

Dia 1 · Ana

Reunir pauta, objetivo, referências e destino. A direção e as informações necessárias permitem avançar à produção.

Dias 2 e 3 · Bruno

Produzir texto e arte. O pacote completo, identificado por versão e com referências, permite a revisão.

Dia 4 · Clara

Revisar e registrar a decisão pertinente. Pendências resolvidas e versão liberada condicionam a publicação.

Dia 5 · Ana, se as condições forem atendidas

Publicação e conferência pretendidas. Reavaliar o plano se houver ajuste adicional. Nenhuma tarefa ou aprovação foi executada no exemplo.

Descrição da figura

A figura apresenta janelas planejadas, com colunas de igual largura para cinco dias de trabalho sem datas contratadas. Ana reúne pauta e referências no Dia 1. Bruno produz texto e arte nos Dias 2 e 3; sua janela ocupa duas colunas. Clara revisa e registra a decisão pertinente no Dia 4. Ana tem publicação e conferência pretendidas no Dia 5. As passagens dependem de direção e informações disponíveis, pacote completo e versão liberada com pendências resolvidas. Se a revisão exigir trabalho adicional, a equipe deve reavaliar a publicação. Janelas não equivalem a horas de dedicação integral ou a trabalho concluído, e a capacidade ainda precisa ser confirmada. Empresa, pessoas e plano fictícios; nenhuma tarefa, aprovação ou publicação foi executada.

Entregas e dependências do plano fictício
Janela propostaEntrega e responsávelCondição para o próximo passo
Dia 1Ana reúne pauta, objetivo, referências e destino.Direção e informações necessárias disponíveis para a produção.
Dias 2 e 3Bruno prepara texto e arte e identifica o pacote.Pacote completo, com versão e referências, para a revisão.
Dia 4Clara revisa, consolida o retorno e registra a decisão pertinente.Pendências resolvidas e versão liberada antes da publicação.
Dia 5Ana aplica a versão liberada e confere o resultado público.Texto, arte e destino correspondentes, com estado e pendências registrados.

O Dia 4 não promete que qualquer ajuste caberá naquela janela. Se a revisão apontar uma mudança que exige nova produção, a equipe precisa estimar e reservar o trabalho adicional. A publicação pretendida para o Dia 5 continua condicionada à versão liberada e às demais verificações pertinentes.

O guia de aprovação de posts para redes sociais detalha responsáveis, versões e decisões. No calendário, registre a janela para esse processo e sua dependência, sem reduzir a revisão a um símbolo de aprovação colocado no mesmo dia da postagem.

Reserve tempo para retorno e ajuste, além da primeira versão

Peça a quem executa que avalie o trabalho necessário e as condições de disponibilidade. Separe tempo de produção de tempo decorrido esperando uma informação ou retorno. Uma tarefa pode exigir pouco esforço de execução e ainda ficar parada por uma confirmação que não foi combinada.

No exemplo, o pacote precisa chegar à revisão com contexto suficiente. Se a peça chegar incompleta no Dia 4, Clara talvez não consiga concluir sua parte, mesmo estando disponível. Registre o que faltou e qual entrega precisa ser refeita. Isso torna a próxima ação mais clara do que marcar apenas “revisão atrasada”.

Considere as rodadas de ajuste de acordo com a complexidade e o histórico disponível. Sem essa informação, trate a duração como estimativa a validar. Não acrescente uma quantidade fixa de dias a todo conteúdo nem use um prazo inventado como compromisso confirmado com a equipe.

Quando uma etapa atrasar, reveja as tarefas afetadas

Localize a entrega que mudou e quais tarefas dependem dela. Se as referências essenciais só ficarem disponíveis no Dia 2, confira o impacto sobre produção, revisão e publicação. Outras tarefas podem continuar, desde que não dependam da informação ausente e que seu avanço não gere retrabalho desnecessário.

A equipe pode redistribuir trabalho, reduzir o escopo com critérios preservados ou negociar outra data. Registre quem decide e o motivo da alteração. Não comprima silenciosamente a revisão nem trate a falta de retorno como liberação apenas para manter a data no calendário.

Quando houver autonomia editorial já definida, use o escopo vigente para decidir quem pode avançar. A dependência deve representar uma responsabilidade real, sem criar pedidos de aprovação repetidos. O que estiver fora dessa autonomia continua precisando da decisão pertinente.

Ferramentas podem representar vínculos e datas, mas o resultado depende de configuração e atualização do estado. Confira se o sistema preservou restrições e compromissos relevantes depois de um reagendamento. Um campo de data alterado não comprova que as pessoas receberam o novo plano ou dispõem de capacidade.

Mantenha plano e andamento real distinguíveis

Guarde a janela prevista e registre início, entrega ou decisão efetivos quando acontecerem. “Planejado para o Dia 4”, “em revisão” e “versão liberada” são informações diferentes. Essa distinção permite discutir a causa de um atraso sem reescrever o planejamento como se sempre tivesse previsto o resultado final.

A conferência depois da publicação também precisa ter responsável. Agendar uma peça não confirma que ela entrou no ar na versão correta. Abra o destino público, compare conteúdo e links e registre o que foi efetivamente verificado. Se houver correção, atualize o estado e a referência da versão.

Ao revisar a rotina, procure onde o trabalho esperou, voltou para ajustes ou chegou incompleto. Use esses registros para planejar outra peça comparável. Não atribua automaticamente o atraso a uma pessoa nem transforme um único caso em tempo padrão de produção de todos os formatos.

Ficha para planejar uma dependência editorial

Peça, objetivo e uso previsto:
Data desejada de publicação e o que já está confirmado:
Entregas e versões necessárias:
Tarefas que podem avançar em paralelo:
Tarefas que precisam de uma entrega anterior:
Condição para começar e concluir cada tarefa:
Responsável e capacidade combinada:
Tempo de execução e espera por informações ou retorno:
Janela de revisão e tratamento dos ajustes:
Autonomia vigente e decisões fora do escopo:
Efeito de um atraso sobre as tarefas seguintes:
Nova data, escopo ou distribuição aprovados quando necessários:
Estado planejado e andamento efetivo:
Publicação e conferência na URL pública:
Pendência, responsável e aprendizado para o próximo planejamento:

Perguntas frequentes sobre dependências no calendário editorial

Colocar uma data de postagem é suficiente para planejar?

Ainda faltam entregas, responsáveis, capacidade e condições para avançar. A data pretendida precisa estar ligada ao trabalho necessário para produzir, revisar e conferir a peça.

Toda tarefa precisa esperar a anterior terminar?

Não. Há trabalhos que podem avançar em paralelo ou começar com parte das informações. Defina o que cada tarefa precisa receber e confira se as pessoas têm capacidade para a simultaneidade.

O exemplo de cinco dias serve para qualquer conteúdo?

Não. Ele é uma proposta fictícia para mostrar dependências. Formato, complexidade, disponibilidade e rodadas de ajuste precisam orientar as janelas reais.

Se a produção atrasar, posso retirar a revisão para manter a data?

Reavalie escopo, distribuição e data com os responsáveis, preservando os critérios necessários. A aproximação do prazo não confirma informação nem substitui uma decisão de liberação aplicável.

Se sua equipe precisa transformar prioridades em uma rotina viável, converse conosco sobre planejamento e processo de conteúdo. Podemos ajudar a definir entregas, responsabilidades e critérios. Produção, publicação e acompanhamento precisam de capacidade e escopos combinados.

Citar este conteúdo

Maikon Richardson. Dependências no calendário editorial: planeje revisão e publicação. MAIKON.biz, 26/10/2026. Disponível em: https://maikon.biz/dependencias-calendario-editorial-revisao-publicacao/
