Limite WIP no marketing: conte o trabalho em andamento

9 min de leitura Começar a leitura
Cena ilustrativa: duas profissionais organizam materiais de comunicação numa oficina fictícia de pipas. Não representa cliente, equipe, quadro operacional ou resultado reais.

O limite WIP define quanto trabalho pode permanecer iniciado e ainda não concluído no fluxo combinado. Para usá-lo no marketing, escolha o que conta como entrega, onde ela começa e qual critério encerra a contagem. Um material parado na revisão pode continuar em andamento, mesmo sem alguém editando o arquivo naquele momento.

WIP vem de work in progress, trabalho em andamento. O guia de gestão de equipes de marketing organiza prioridade, responsabilidade e acompanhamento. Aqui, vamos aprofundar a contagem das entregas abertas e a decisão sobre começar outra, com um quadro fictício que você consegue conferir.

Defina o início e a conclusão antes de contar

No The Kanban Guide, versão de maio de 2025, WIP é a quantidade de itens iniciados e não finalizados. O guia pede pontos explícitos de início e término, estados do fluxo e políticas de controle. Essas definições permitem saber quais itens entram na contagem.

Para uma rotina de conteúdo, o início pode ser a entrada em produção. O término pode ser a aprovação da versão para publicação. Esse recorte não inclui publicar nem acompanhar a resposta do público. Se a equipe precisa controlar até a publicação efetiva, deve escolher outro término e incluir a espera correspondente.

Escreva o critério no próprio quadro ou num acordo acessível. “Concluído” precisa dizer o que foi conferido: texto revisado, informações validadas e versão aprovada, por exemplo. Mover um cartão para abrir uma vaga, sem cumprir o critério, torna a contagem enganosa.

Defina também a unidade. Um artigo, um carrossel e um e-mail podem ser três itens no recorte escolhido, mas não exigem necessariamente o mesmo esforço. Se uma campanha inteira ocupa um cartão e cada post ocupa outro, a contagem mistura escopos muito diferentes. Reveja a divisão antes de interpretar o número.

Dê ao limite um alcance que a equipe consiga reconhecer

O limite pode se referir a uma etapa ou a um conjunto de etapas. “Até três itens em Produção e Revisão, somadas” é diferente de permitir três em cada coluna. Registre o alcance ao lado do número. Caso contrário, duas pessoas podem olhar o mesmo quadro e chegar a decisões incompatíveis.

A explicação da Atlassian sobre limites WIP apresenta o controle por estado do fluxo e o uso da discussão da equipe para tratar gargalos. Recomendamos tornar visíveis os limites e investigar o acúmulo, em vez de aumentar o número apenas para acomodar toda nova solicitação.

Exemplo fictício: três itens abertos, um deles bloqueado

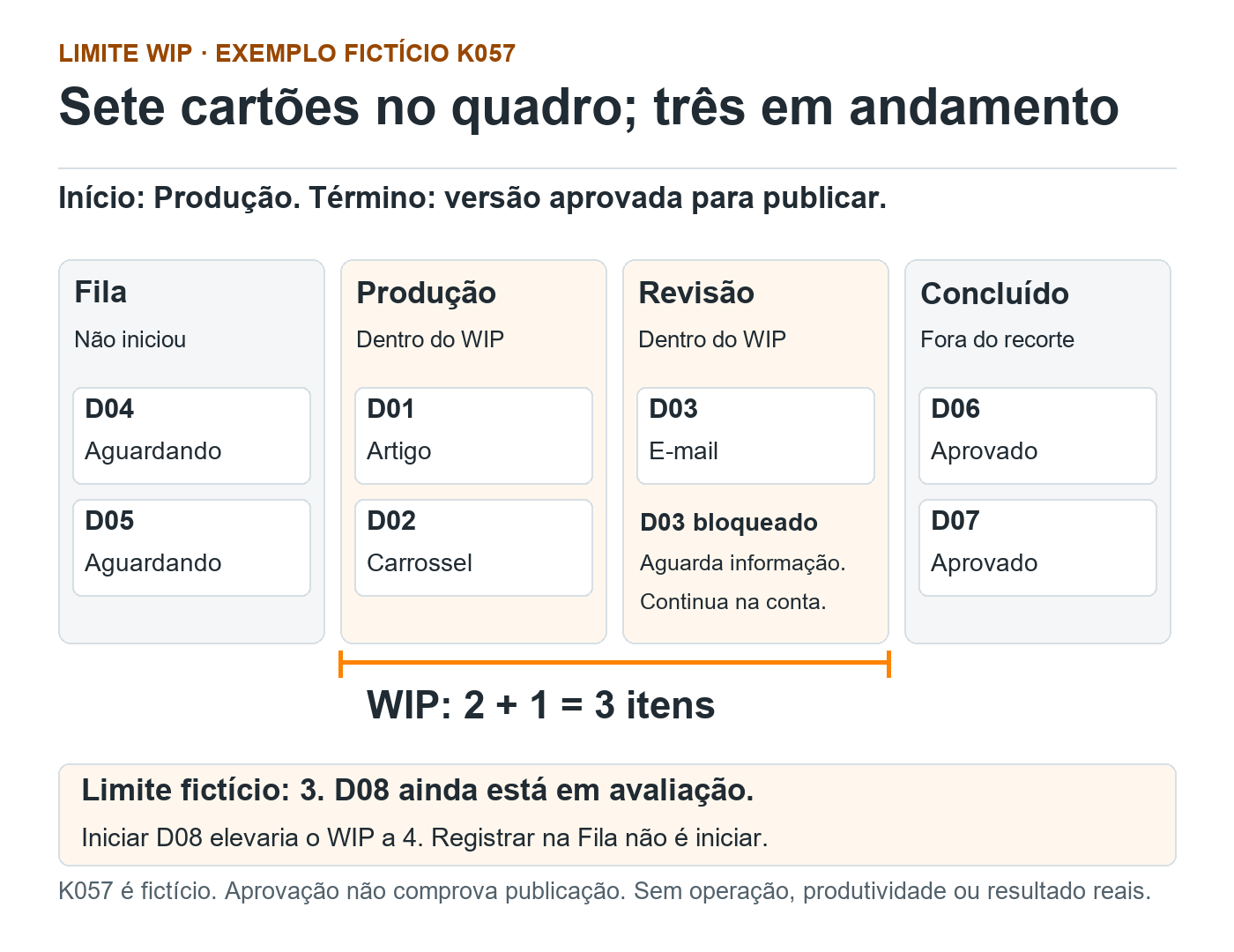

Exemplo fictício K057: uma equipe organiza peças de comunicação num quadro com Fila, Produção, Revisão e Concluído. A contagem começa na entrada em Produção e termina quando a versão está aprovada para publicar. O limite inventado é de três itens no conjunto Produção mais Revisão. Não é um padrão recomendado para qualquer equipe.

No retrato do quadro, D04 e D05 aguardam na Fila. D01, um artigo, e D02, um carrossel, estão em Produção. D03, um e-mail, está em Revisão, bloqueado à espera da confirmação de uma informação. D06 e D07 já passaram pelo critério de conclusão do exercício. Não há trabalho, pessoas ou entregas reais observados.

O bloqueio continua na conta entre início e conclusãoQuadro fictício K057: dois cartões na Fila, dois em Produção, um em Revisão e dois em Concluído. A contagem vai da entrada em Produção à versão aprovada para publicar: 2 + 1 = 3 itens em andamento, no limite fictício de três. D03 aguarda informação e permanece no WIP. D08 é um pedido novo, ainda em avaliação e fora deste retrato; iniciá-lo elevaria a conta a quatro. Aprovação não comprova publicação efetiva.
K057 fictício: Fila com D04 e D05; Produção com D01 e D02; Revisão com D03 bloqueado; Concluído com D06 e D07. WIP de Produção mais Revisão é 3, no limite fictício.
K057 · Fronteiras do exemplo

Início: entrada em Produção. Término: versão aprovada para publicar. Alcance do limite: Produção + Revisão, somadas. Exemplo fictício, sem operação real.

Fila · 2 itens fora do WIP

D04 e D05 ainda não começaram. Não entram na conta deste recorte.

Produção · 2 itens no WIP

D01 artigo e D02 carrossel já começaram e ainda não foram aprovados.

Revisão · 1 item no WIP

D03 e-mail aguarda confirmação de informação. Está bloqueado, mas continua na conta.

Concluído · 2 itens fora do WIP

D06 e D07 têm versão aprovada para publicar. Isso não comprova publicação efetiva.

Conta e nova demanda

2 em Produção + 1 em Revisão = 3 itens, no limite fictício de três. D08 ainda está em avaliação e fora do retrato. Iniciá-lo elevaria o WIP a quatro; registrá-lo na Fila não é iniciar.

Descrição da figura

No quadro próprio e fictício K057, há quatro colunas. Fila contém D04 e D05, ainda não iniciados. Produção contém D01 artigo e D02 carrossel. Revisão contém D03 e-mail, bloqueado aguardando confirmação de informação. Concluído contém D06 e D07, com versão aprovada para publicar. O início é a entrada em Produção; o término é a versão aprovada. A marca abaixo das duas colunas centrais delimita o alcance do WIP: dois em Produção mais um em Revisão são três itens. O limite inventado também é três. D03 continua na conta apesar do bloqueio. Um pedido novo D08 ainda está em avaliação e fora do retrato. Começá-lo elevaria o WIP a quatro; registrá-lo na Fila não inicia o trabalho. Não há operação, equipe, produtividade ou resultado reais, e aprovação não comprova publicação efetiva. No celular, o quadro é recomposto em cartões de texto.

A conta é 2 em Produção + 1 em Revisão = 3 itens em andamento. D03 continua dentro do WIP: começou e ainda não tem versão aprovada. Os dois itens da Fila não começaram; os dois de Concluído já saíram desse recorte. Os sete cartões do quadro não equivalem a sete itens em andamento.

Surge o pedido D08, ainda em avaliação e fora desse retrato. Começá-lo imediatamente elevaria o WIP a quatro, acima do limite fictício de três. A equipe pode registrá-lo na Fila e discutir sua prioridade. Para iniciar dentro do acordo, precisa haver espaço e condições de execução; terminar um item pode abrir esse espaço, mas não resolve sozinho uma dependência do novo pedido.

Uma ação coerente no cenário seria procurar quem pode confirmar a informação de D03, sem dispensar a revisão. Se a urgência de D08 justificar uma exceção, registre a decisão e seus efeitos. Não retire D03 da contagem apenas por estar bloqueado nem marque outro item como concluído antes da aprovação.

Registro preenchido do exemplo fictício K057

Unidade: uma peça de comunicação com escopo identificado
Início: entrada em Produção
Término: versão aprovada para publicar
Alcance: Produção + Revisão, somadas
Limite fictício: 3 itens
Produção: D01 artigo; D02 carrossel
Revisão: D03 e-mail, bloqueado aguardando confirmação
Conta: 2 + 1 = 3 itens em andamento
Fora da conta: D04 e D05 não iniciados; D06 e D07 aprovados
Novo pedido: D08, ainda em avaliação e fora do retrato
Encaminhamento proposto: registrar na Fila e discutir prioridade; buscar desbloquear D03
Não demonstrado: publicação efetiva, produtividade ou resultado comercial

Trate o bloqueio com uma decisão e uma responsabilidade

Marcar “bloqueado” deve ajudar a agir. Registre o que falta, quem pode resolver e qual será o próximo contato. “Aguardando aprovação” é pouco informativo quando ninguém sabe qual versão foi enviada ou que decisão está pendente. Mantenha essa informação junto do item.

No exemplo, a pergunta é qual informação precisa de confirmação para revisar D03 e quem responde por ela. A matriz RACI no marketing ajuda a distinguir quem executa, decide e contribui. Ela complementa a contagem, mas atribuir uma letra a alguém não elimina o bloqueio nem comprova capacidade disponível.

Se a equipe usa uma coluna separada de bloqueados, mantenha o critério: itens já iniciados que não chegaram ao término continuam no alcance correspondente. Transferir o cartão para outra coluna não muda o histórico do trabalho. Se houver cancelamento real, registre motivo e tratamento; não confunda cancelado com entrega concluída.

Separe prioridade, capacidade e autorização para uma exceção

Três perguntas para decidir sobre uma nova demanda
PerguntaO que conferirEncaminhamento possível
Vale priorizar esta demanda?Objetivo, compromisso, dependências e motivo da urgência.Reordenar a Fila com justificativa. Prioridade não significa início imediato.
Há espaço no alcance definido?Itens iniciados e não concluídos, incluindo bloqueados.Concluir ou desbloquear trabalho e conferir as condições antes de iniciar.
É necessária uma exceção explícita?Quem decide, motivo, impacto sobre entregas e próxima revisão.Registrar a exceção e acompanhar o WIP real, mesmo acima do limite.

A matriz de impacto e esforço ajuda a comparar ações candidatas. Essa escolha vem acompanhada da conferência do trabalho já assumido. Uma demanda pode ser importante e ainda precisar aguardar informação, revisão ou uma decisão sobre os compromissos existentes.

Quando uma urgência exigir atenção imediata, converse sobre o impacto concreto. Qual entrega terá seu atendimento adiado? Quem será avisado? Quando a exceção será revista? Interromper um item não o torna automaticamente não iniciado: ele pode continuar no WIP, aguardando retomada. Preserve esse retrato para não esconder o acúmulo.

Ajuste o limite com observação do fluxo

Não escolha o número apenas pela quantidade de pessoas. Considere tipos e tamanho das entregas, disponibilidade de revisão, competências e dependências externas. Comece com um acordo explícito, observe o que acontece e guarde a justificativa das mudanças. O três do exercício serve à conta didática, sem diagnosticar uma operação.

Na revisão, examine quais itens seguem abertos, por que aguardam e se o critério de conclusão foi cumprido. Se uma pessoa está disponível e não pode executar a etapa que está acumulando trabalho, abrir mais tarefas pode ampliar a fila de revisão. Investigue o apoio possível e a necessidade real antes de alterar o limite.

Mantenha qualidade e prazo na conversa. A contagem de itens não mede horas de esforço, satisfação do cliente ou vendas. Também não é uma classificação de desempenho individual. Se decidir avaliar efeito sobre o processo, defina período, registros e condições de comparação; o quadro fictício não demonstra redução de atraso ou aumento de produtividade.

Confira se outra pessoa consegue refazer a contagem

Modelo para adaptar: acordo e revisão do limite WIP

Fluxo e tipos de entrega incluídos:
Unidade e escopo de cada item:
Ponto de início:
Ponto de término e critérios de qualidade:
Etapas dentro do alcance da contagem:
Limite combinado e motivo da escolha:
Data e momento do retrato:
Itens iniciados e não concluídos, por identificação:
Itens bloqueados e dependências:
Contagem total no alcance definido:
Nova demanda, prioridade e condições para começar:
Exceção, responsável pela decisão e motivo, se houver:
Impacto sobre compromissos e pessoas a informar:
Próxima ação, responsável e momento de revisão:
Mudanças no acordo, com versão e justificativa:

A conferência estará consistente quando outra pessoa identificar os mesmos itens a partir das regras, incluir os bloqueados pertinentes e explicar a decisão sobre a nova demanda. Divergência na conta pede revisão das fronteiras e do cadastro. Não exige elevar o limite para fazer o total parecer adequado.

Perguntas frequentes sobre limite WIP no marketing

Uma tarefa bloqueada entra no WIP?

Sim, quando já começou e ainda não atingiu o ponto de término definido para aquele alcance. Identifique o bloqueio e a próxima ação. Mudar o cartão de coluna não apaga o trabalho iniciado.

O limite deve ser igual ao número de pessoas?

Não use essa equivalência como regra. Considere o escopo dos itens, as etapas, as competências, a revisão e as dependências. O limite de três do exemplo é uma premissa fictícia.

O que fazer quando chega uma demanda urgente?

Confira prioridade, compromissos e capacidade. Registre a decisão e, se houver exceção, seu motivo, responsável e impacto. Continue mostrando os itens abertos, inclusive os que aguardam retomada.

Concluído significa que o conteúdo já foi publicado?

Depende do término definido. Em K057, significa versão aprovada para publicar, sem comprovar publicação efetiva. Para controlar até a publicação, inclua essa etapa e sua espera no alcance.

Se sua equipe começa muitas peças e encontra dificuldade para finalizar, converse conosco sobre a organização do fluxo de marketing. Podemos ajudar a examinar prioridades e critérios de acompanhamento. Orientação, implantação de rotina e acompanhamento precisam de escopos combinados.

Citar este conteúdo

Maikon Richardson. Limite WIP no marketing: conte o trabalho em andamento. MAIKON.biz, 30/10/2026. Disponível em: https://maikon.biz/limite-wip-marketing-trabalho-em-andamento/

Última alteração registrada no WordPress: .

Os recursos essenciais permanecem ativos. As escolhas abaixo são opcionais e podem ser alteradas a qualquer momento.

Consultar Política de Privacidade
