Uma próxima ação útil no CRM diz o que fazer, por que fazer, quem assume e até quando. Ela precisa estar ligada ao contato ou à oportunidade correspondente e deixar claro como registrar o resultado. “Fazer follow-up”, sem esse contexto, transfere a dúvida para quem abrir a tarefa depois.
O guia sobre o que é CRM explica registros, implantação e escolha da ferramenta. Aqui, aprofundamos a tarefa futura: como escrevê-la, combinar a responsabilidade e conferir a continuidade. Os exemplos são fictícios e não envolvem alterações em uma conta comercial.
Separe o que aconteceu do que ainda precisa acontecer
O histórico descreve uma interação realizada. A próxima ação organiza um trabalho futuro. Se a pessoa pediu uma confirmação sobre prazo de produção, registre o pedido no histórico e crie a ação para obter a informação e dar retorno. Copiar a mesma frase nos dois lugares pode esconder que a pendência continua aberta.
“Proposta enviada” é um acontecimento. “Conferir com o cliente se a proposta responde ao escopo discutido” é uma ação possível, desde que o contato seja pertinente e respeite o que foi combinado. Não transforme o envio em aprovação ou a existência de uma tarefa em prova de acompanhamento executado.
| Informação | Pergunta que responde | Exemplo fictício |
|---|---|---|
| Histórico | O que já aconteceu? | Em 27/10, o cliente pediu confirmação do prazo do modelo escolhido. |
| Etapa | Em que situação a oportunidade está? | Condições da proposta em avaliação. |
| Próxima ação | O que a equipe precisa executar? | Confirmar o prazo com produção e retornar pelo canal combinado. |
| Resultado da tarefa | O que foi feito e o que ficou pendente? | Produção consultada; prazo ainda não confirmado. Necessário novo encaminhamento. |
Escreva uma ação que outra pessoa consiga executar
Comece com um verbo e um objeto: confirmar o prazo, enviar a ficha solicitada, revisar o escopo ou combinar uma conversa. Acrescente a informação necessária para a execução, sem reproduzir toda a negociação no título. Use o histórico relacionado para manter os detalhes relevantes.
Uma fórmula de trabalho possível é ação + assunto + contexto necessário + evidência de conclusão. Não é uma regra universal de software. Serve para avaliar se a tarefa deixa uma orientação executável e permite distinguir “concluída” de “ainda aguardando informação”.
Exemplo fictício: uma pendência antes da resposta ao cliente
Exemplo fictício: a Marcenaria Exemplo está avaliando uma proposta. Em 27/10/2026, o cliente pede confirmação do prazo de produção antes de decidir. Ana assume a consulta interna e o retorno. Ela não deve prometer uma data de entrega que a produção ainda não confirmou.

Confirmar o prazo do modelo escolhido e dar retorno pelo canal combinado.
O cliente fictício aguarda essa informação para avaliar a proposta.
Ana, em 28/10/2026, até 15h, horário de Brasília. Não é reunião agendada nem promessa de entrega.
Registrar o que foi apurado, o retorno feito e a pendência que ainda precisa de continuidade.

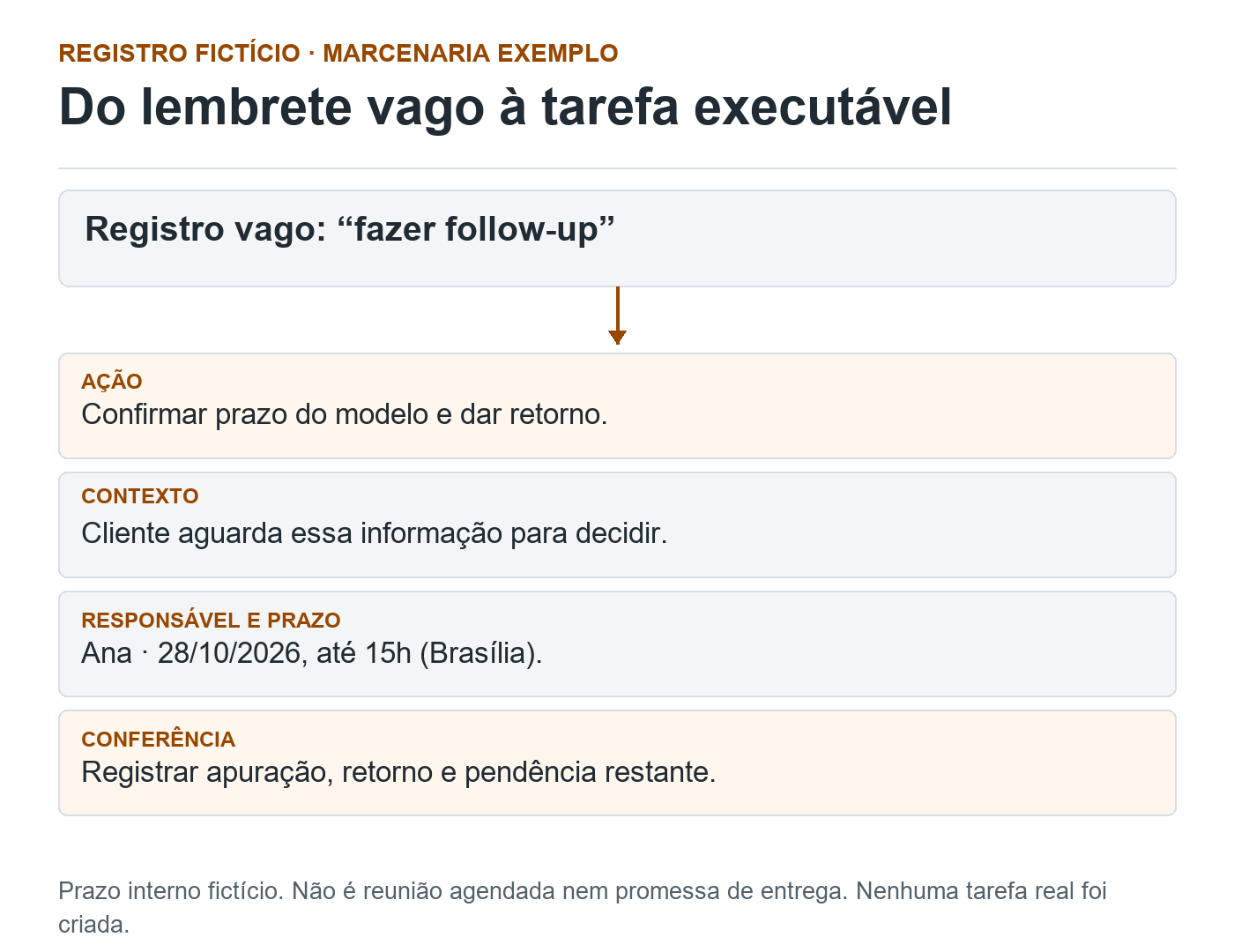

Descrição da figura
O lembrete vago fazer follow-up é desdobrado em quatro partes. Ação: confirmar o prazo do modelo e dar retorno. Contexto: o cliente aguarda essa informação para decidir. Responsável e prazo: Ana, em 28 de outubro de 2026, até 15 horas de Brasília. Conferência: registrar a apuração, o retorno e qualquer pendência. O prazo é interno e fictício; não representa reunião agendada nem promessa de entrega. Nenhuma tarefa real foi criada.
Tarefa preenchida do exemplo fictício
Título: confirmar prazo do modelo escolhido e dar retorno Registro relacionado: oportunidade de projeto da Marcenaria Exemplo Contexto: cliente aguarda essa informação antes de avaliar a proposta Responsável pela tarefa: Ana Prazo interno de execução: 28/10/2026, até 15h, horário de Brasília Ação: consultar produção e retornar pelo canal combinado Se o prazo não for confirmado: informar a pendência, sem inventar uma data Conferência: registrar o que foi apurado, o retorno feito e a próxima ação necessária
O horário acima é um prazo interno fictício. Não representa uma reunião marcada nem uma obrigação de o cliente atender nesse momento. Se houver um compromisso de retorno já combinado com ele, o registro deve preservar esse acordo e permitir que a equipe o cumpra.
Defina o responsável pela tarefa e confirme a passagem
O responsável pela oportunidade e o responsável por uma tarefa podem ter funções diferentes. Uma pessoa acompanha a negociação enquanto outra consulta produção ou prepara um documento. Confira quais campos a ferramenta oferece e quem consegue visualizar e executar o trabalho.
Quando transferir a tarefa, confirme que a pessoa recebeu o contexto, tem acesso ao registro e pode cumprir o prazo. Mudar o nome do responsável no sistema sem combinar a passagem pode deixar duas pessoas esperando que a outra execute. Se houver dependência, registre quem precisa fornecer a informação.
A documentação de tarefas do HubSpot, por exemplo, distingue título, associação a registros, responsável, vencimento, lembrete e notas. Ela também esclarece que uma tarefa sem associação não aparece na linha do tempo de um registro. Os nomes e as regras precisam ser conferidos no CRM utilizado pela sua empresa.
Trate prazo, lembrete e compromisso como decisões diferentes
O prazo organiza até quando a equipe deve agir. O lembrete ajuda a perceber a aproximação dessa data, conforme a configuração disponível. Uma reunião exige um compromisso com participantes e horário definido. Não use um lembrete interno como se o cliente tivesse aceitado uma conversa.
Escolha a data conforme a dependência e o acordo, sem aplicar um intervalo fixo a todos os contatos. Se o cliente pediu retomada em outro período, registre essa condição. Se recusou novos contatos, o próximo passo pode ser atualizar o registro e encerrar a insistência, conforme o processo da empresa.
Evite usar prioridade alta em toda tarefa. Registre o motivo quando uma pendência exigir atenção específica, como um retorno já prometido ou uma informação que bloqueia outra atividade. A classificação deve ajudar a organizar o trabalho disponível.
Ao concluir, registre o resultado real
No exemplo, consultar a produção pode produzir duas situações: a informação foi confirmada ou continua pendente. Em ambas, registre o que aconteceu. Se Ana apenas enviou a pergunta interna, não descreva a tarefa como “prazo confirmado e cliente informado”.
Quando o trabalho executado não resolve toda a pendência, documente o resultado e organize a continuidade conforme as opções do CRM. Evite deixar uma tarefa marcada como concluída sem indicar o que ainda impede a resposta. Também não mude repetidamente o vencimento para esconder atrasos; registre a razão do reagendamento.
Se uma automação cria tarefas, teste o gatilho, o responsável, o vínculo e o risco de duplicação antes de ampliar o uso. A conclusão de uma tarefa não deve virar automaticamente venda ganha sem um critério comercial que sustente essa mudança. Nenhuma automação foi configurada neste artigo.
Confira uma amostra da rotina com a equipe
Modelo para revisar próximas ações no CRM
Contato ou oportunidade correta: Situação atual e informação pendente: Ação executável e objetivo: Responsável e dependências confirmados: Prazo e horário, quando necessário: Compromisso com cliente distinto do lembrete interno: Canal de contato e condição de retomada: Evidência de execução e local do registro: Resultado real, pendência e continuidade: Transferência ou reagendamento: motivo e responsável:
Revise uma amostra que inclua tarefas abertas, vencidas, concluídas e transferidas. Veja se os registros permitem continuar o atendimento e se o prazo corresponde ao contexto. Uma tarefa preenchida pode estar inadequada; uma anotação longa pode continuar sem dizer qual é a ação.
A primeira conferência é operacional: a equipe sabe o que precisa fazer e consegue registrar o resultado? Para avaliar vendas ou tempo de resposta, será necessário definir períodos, registros e critérios próprios. A qualidade do preenchimento, isoladamente, não comprova ganho comercial.
Perguntas frequentes sobre próxima ação no CRM
O que escrever na próxima ação do CRM?
Descreva uma ação executável, seu contexto, o responsável e o prazo adequado. Relacione ao registro correto e indique como documentar o resultado e a continuidade.
Fazer follow-up é um título suficiente?
Geralmente falta informação. Explique o assunto a retomar e o objetivo, como confirmar um prazo solicitado. Quem recebe a tarefa precisa conseguir executá-la sem adivinhar a pendência.
O prazo da tarefa é uma reunião agendada?
Não necessariamente. Um prazo interno e um lembrete organizam o trabalho da equipe. Uma reunião exige um compromisso efetivamente combinado com os participantes.
Posso concluir a tarefa quando envio uma pergunta interna?
Registre o que foi efetivamente executado. Se a pergunta foi enviada, mas a resposta ao cliente ainda depende de confirmação, mantenha essa pendência e organize a próxima ação necessária.
Toda oportunidade precisa receber contatos em intervalos fixos?
O acompanhamento deve considerar a necessidade, o acordo e a condição de retomada. Não aplique uma cadência igual a todos nem ignore uma recusa de novos contatos.
Para organizar etapas, tarefas e passagens entre pessoas, converse conosco sobre o processo comercial da sua empresa. Podemos ajudar a definir uma rotina que a equipe consiga executar e conferir.
